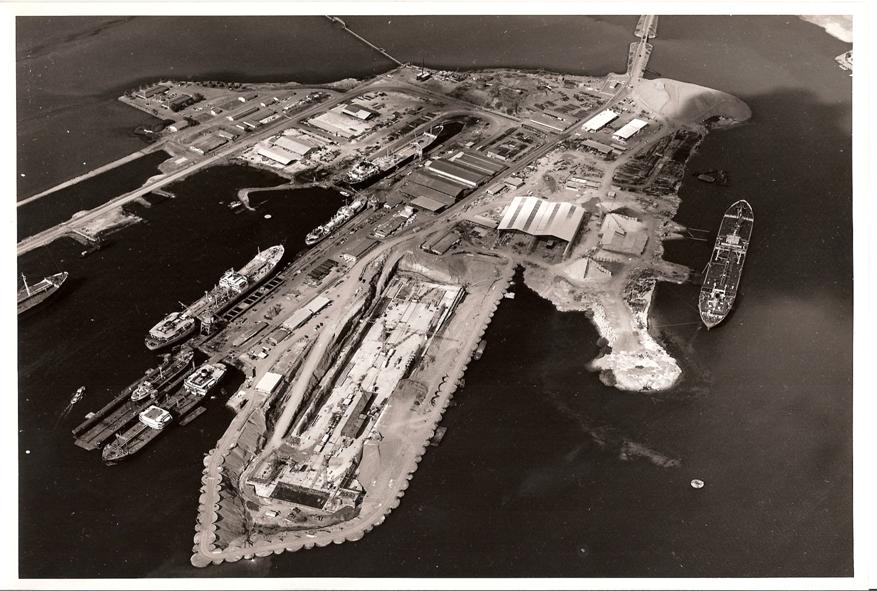

Verklaring:
1. Het bestaande kleine vaste dok, het Beatrix dok
2. Drijvend dok, voor kleine schepen, het Curaçao dok
3.
120.000 tons vaste dok in aanbouw, het Antilia dok
4.
De enige toegangsweg naar het CDM terrein
5.
De twee betoninstallaties
6.
Mechanische werkplaats
7.
Elektrische werkplaats
8.
Bendingyard met torenkraan
9.
Aannemerskantoor (onder magazijn, boven kantoren)
10.
Bouw van de twee nieuwe werkplaatsen t.b.v. CDM
11. Transformatorstation
12. Damwand cellen
13. Tijdelijke aanlegplaats zeeschepen & coasters
Boven langs de binnenkant van de damwand moesten electra kabels worden gelegd. Hiervoor werd gebogen betonijzer gelast aan de binnenkant van de damwand rondom het dok, hieraan werden de kabels met haken opgehangen. Dit werkte goed, de kabels waren boven het waterpeil en uit de weg van graafwerkzaamheden en transport over de damwand. Niemand had er verder last van en er is dan ook geen één kabel stuk gegaan tijdens het werk. Op verschillende plaatsen langs de damwand werden schakelkasten aangesloten voor o.a. de stroomvoorziening tijdens het betonstorten. In het dok zelf kwamen een 3-tal torenkranen te staan en op de bendingyard ook nog één. Er waren van een vorig werk twee gebruikte betoncentrales naar Curaçao over gebracht en nadat ze enigszins waren opgeknapt, werden ze op het dok opgesteld.
Er moest ook verlichting langs de damwand worden aangebracht, verlichting en krachtinstallaties in de diverse werkplaatsen en magazijnen, verlichting op het hele bouwterrein en licht- en krachtinstallaties op de bendingyard. Kortom, in de periode dat men druk bezig was met het heien, ontgraven en leegpompen van het dok, hadden wij onze handen vol aan al die mobilisatie werkzaamheden.
Gedurende de bouw van het dok zelf bestond een flink deel van de werkzaamheden uit het doen van reparaties aan de trilnaalden, omvormers en verlengkabels, waarmee het beton tijdens het storten werd getrild. Deze trilnaalden waren 42Volt bij 200Hz en nogal kwetsbaar in gebruik. Gedurende het storten van het beton, moet zoals bekend als er eenmaal gestart was, er worden doorgestort ook al was het ’s nachts. Dan waren er altijd één of meer elektriciens op het werk om eventuele storingen direct te kunnen verhelpen. Ook storingen en reparaties ook veel mechanische aan de twee betoncentrales namen hand over hand toe. Na verloop van tijd werd daarom besloten om in de VS een nieuwe mobiele betoninstallatie te kopen.
Er is een keer flinke paniek ontstaan omdat na een gigantische tropische regenbui door een lekkage onderaan de damwanden, het gedeeltelijk gestorte dok, met torenkranen en al onder water dreigde te lopen. We hadden handen vol werk om de in allerhaast opgetrommelde pompen aan te sluiten. Gelukkig kregen we de zaak na een paar dagen onder controle zonder verdere schade.
Voor het aanleggen van de elektrische installaties en het uitvoeren van onderhouds- en reparatie werkzaamheden waren er een tiental locale elektriciens in dienst genomen. Gedurende het gehele werk hebben wij dezelfde locale monteurs, die al vanaf het allereerste begin bij ons werkte op het werk gehad, het was dan ook bijzonder jammer dat na een kleine twee jaar een goed ingewerkte elektrische ploeg naar ander werk moest uitzien. Het is hun allen, na korte of langere tijd wel gelukt.
Het Dokproject was voor mij een mooi werk geweest, ik heb er veel geleerd en die kennis kon ik weer meenemen naar andere buitenlandse werken. Nadat het dok gereed was heb ik nog een halfjaar gewerkt bij de Antem op de Shell raffinaderij. Toen ook dit werk ten einde was gingen we terug naar Nederland.
